Osim aktivnosti na poddionici Buna – Počitelj, na kojoj radovi polako dolaze u završnu fazu, na području Hercegovine intenzivirani su i radovi na izgradnji 11 km duge poddionice Počitelj – Zvirovići.
Poddionica Počitelj – Zvirovići, koja je dio dione Počitelj – Bijača, podijeljena je na dva lota.

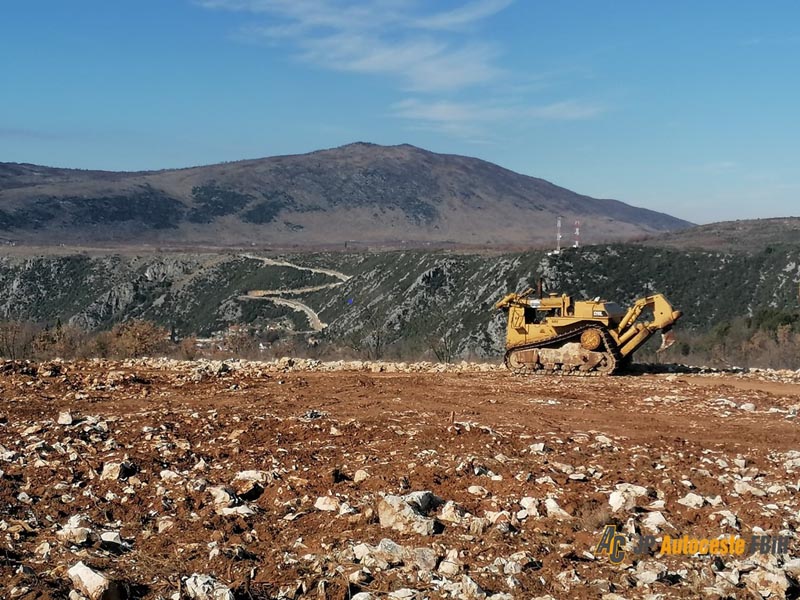

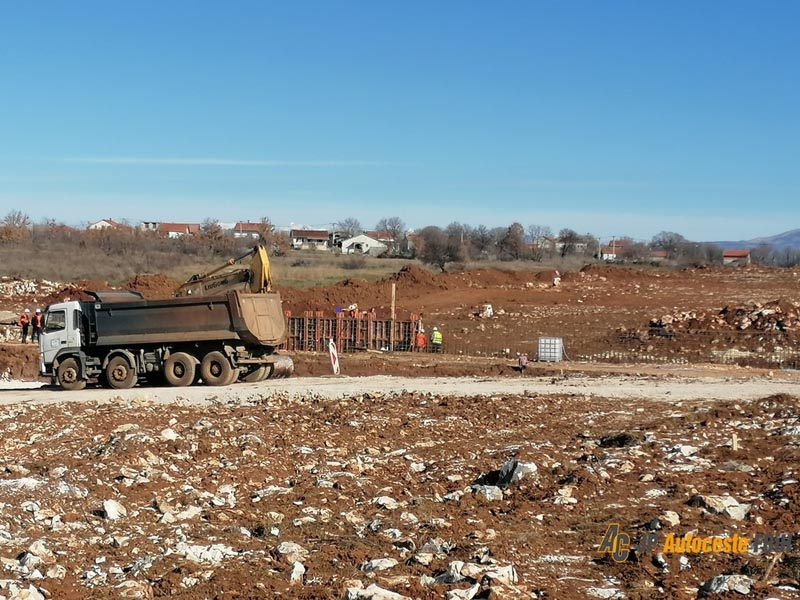

LOT 1 obuhvaća trasu autoceste od petlje Počitelj do početka mosta Počitelj i od kraja mosta Počitelj do petlje Zvirovići. Na cijeloj dužini trase je izvršen površinski iskop i trenutno se rade zemljani radovi i temeljanje pojedinih objekata.
Sponzorirani članak
Uni-Ves-Plast traži više radnika - donosimo detalje natječaja
Na tunelu Počitelj približne dužine 1200 metara, na južnom portalu počelo se s podzemnim iskopom i probijanjem tunela za obje cijevi (trenutno desna cijev probijena na dužini od 35 m, a lijeva 10 m). U budućem razdoblju planiran je nastavak zemljanih radova, prvenstveno na iskopu i izgradnji nasipa.
Također se planira početi s radovima na izgradnji nadvožnjaka Ševaš Njive, nadvožnjaka Gradina, mostova M2, M3 i M4 kao i proboj tunela Počitelj sa sjeverne strane. Trenutno je na izgradnji angažirano 160 radnika i inženjera i više od 90 strojeva.
LOT 2 obuhvaća izgradnju kolosalnog mosta Počitelj, jednog od najkompleksnijih objekata na cijelom Koridoru Vc, dužine 975 metara i maksimalne visine stupova od 100 metara, čijom će izgradnjom biti spojene dvije obale rijeke Neretve.

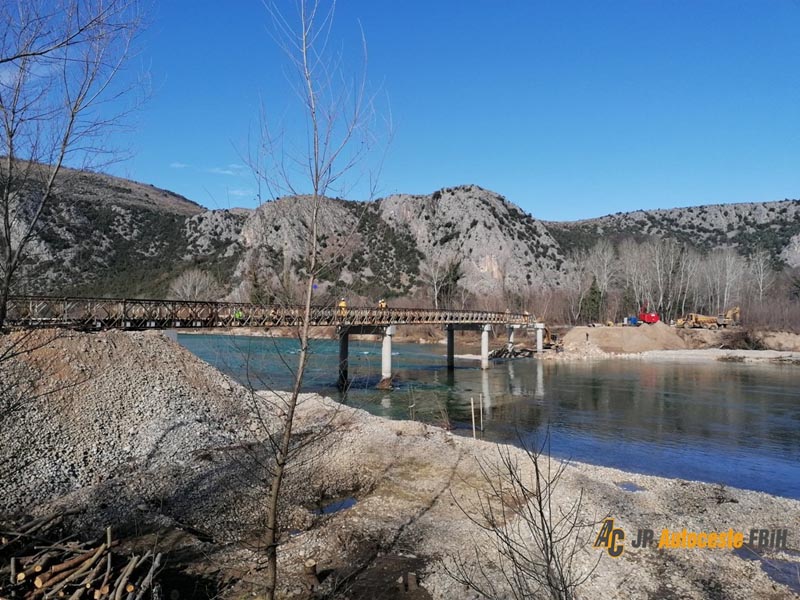

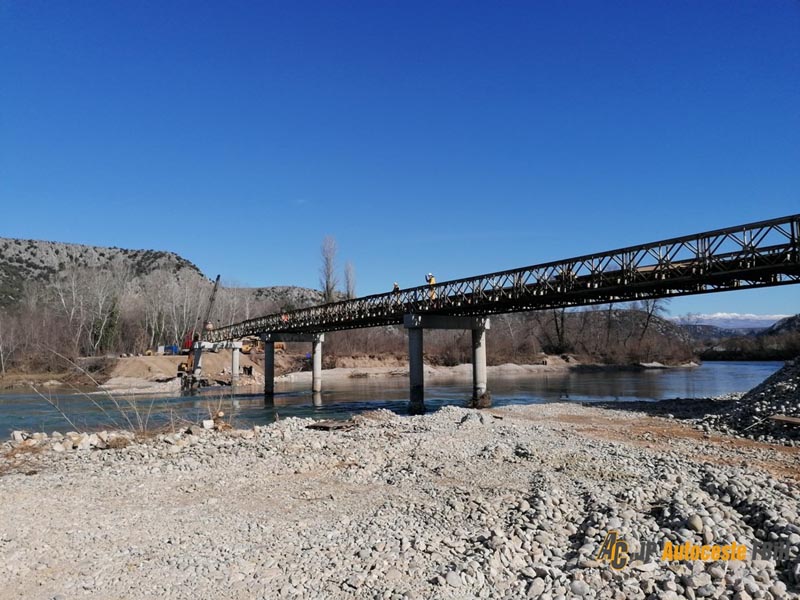

Radovi na izradi pristupnog mosta preko rijeke Neretve su pri kraju – trenutno se izvodi nasip kod upornjaka na desnoj obali rijeke. Od daljnih aktivnost planirana je izrada šipova na stupnom mjestu S4 za potrebe izvođenja statičkog ispitivanja šipa, a planira se i nastavak uređenja gradilišnih ureda i gradilišne betonare.
Izvođač radova za LOT 1 je China State Construction Engineering Corporation Limited (Kina), dok radove na izgradnji mosta (LOT 2) izvodi konzorcij koji čine Azvirt Limited Liability Company (Azerbejdžan), Sinohydro Corporation Limited (Kina) i Powerchina Roadbridge Group Co. Ltd. (Kina).
Izgradnja poddionice Počitelj – Zvirovići financira se iz sredstava osiguranih u okviru Ugovora o zajmu sklopljenog sa Europskom investicijskom bankom (EIB) u visini od 100 milijuna eura i bespovratnim sredstvima Europske unije u visini od 5 milijuna eura koja su osigurana u okviru Agende za povezivanje preko Investicijskog okvira za Zapadni Balkan (WBIF).
Predviđeni rok izgradnje za Lot 1 je 24 mjeseca, a za Lot 2 je 30 mjeseci.
